五分公司广阳污水处理厂项目部主动作为提升工作实效

发布时间:2024年10月31日

  五分公司广阳区第一污水处理厂EPC工程总承包项目主体施工已进入收尾阶段,项目部聚焦施工重点、难点,找准破解问题的关键点、着力点,主动作为,多管齐下打好施工生产“主动仗”,力促项目取得最佳工作实效。
  化解问题,提升效果
  在综合办公楼墙体保温一体化施工中,传统整板吊装做法存在诸多弊端,如安全隐患大、施工精度差、速度慢且结构稳定性不足。针对上述问题,项目部没有被动应付,而是迎难而上,主动寻求解决方案。他们广泛查阅相关案例并确定课题,深入研究各种成功经验和失败教训,通过对大量资料的分析和筛选,结合本项目的实际特点和需求,细致研究解决的措施办法。
  为提升墙板结构的安装稳定性,项目部增加L型金属连接件与框架柱钢筋绑扎固定,这样,安装外墙板时减轻了调整和加固的工作量,加速安装,缩短了工期。为确保外墙板拼缝更加严密,板与板间的平口拼缝改为企口拼缝,并安装方木钢管背楞锁紧,再粘贴加强网,三管齐下,紧密的拼缝与稳定的结构相结合,不但减少了因外墙问题带来的使用干扰、减少了后期维护,而且更好地发挥了保温材料的性能。
  细实管理,确保安全

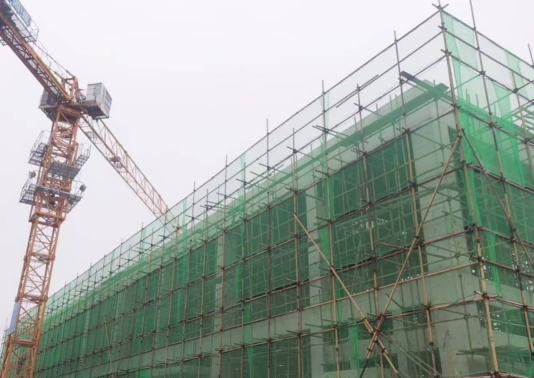

  项目部高度重视施工安全。在主体施工过程中,项目部在超危大工程管控方面下足了功夫。现场11个房号墙面高度超过8m,架体搭设支撑高度最高为14.27m,均为超危大高支模架体。架体超高使得集中荷载及分布荷载数值计算难度加大,而且架体搭设随高度升高施工难度与风险系数同步增高,增加架体搭设工作难度。为了提升架体稳定性,项目部研究确定了改进方法:搭设时在梁、板下最上一步步距内水平杆加密一道,共设三道水平剪刀撑,斜杆的接长采用搭接,搭接长度1m,采用3个及以上旋转扣件固定,并利用肥槽回填土或结构楼板,在立杆底部铺设200×50mm木垫板进行防滑措施处理。
  施工前,项目经理制定明确的分工计划,项目主管工程师准备方案交底组织专家论证,项目专职安全员对施工班组进行高支模安全交底;施工中,项目经理现场履职,安管人员旁站,对架体搭设前对施工材料、施工人员证书及操作证书进行核查,在施工过程中对架体连接件的扭矩、间距以及扫地杆和剪刀撑等进行严格把控,确保搭设符合要求。(五分公司)
